辰龙机器人装机指南

辰龙机器人装机指南

hejiashenghejiasheng
4 次阅读
AI教育机器人装机指南硬件安装
文章目录

辰龙AI教育机器人底盘安装指南


1. 开箱检查

📦 开箱步骤

打开包装,取出清单,根据清单核对箱内物品,确保无损失、损坏。

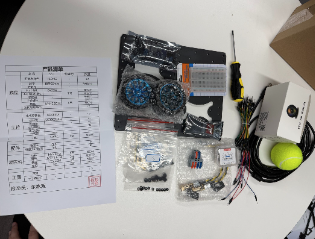

开箱物品


2. 底盘安装

🛠️ 底盘安装步骤

拿出两块亚克力底盘(上下底盘规格一致),撕去两边的保护膜 × 2
注:新版为3D打印底盘,无需撕膜

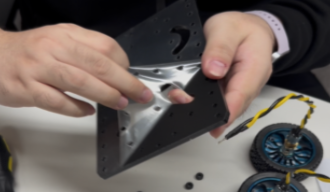

底盘示意

2.1. 安装电机 × 2

  1. 取出电机组件:

    • 拿出7号包装袋,取出N20电机和3D打印连接件
    • 连轴器已预先安装好

    ⚠️ 新版注意事项:

    • 需要自行安装连轴器
    • 取出5号袋中的上针螺丝内六角螺丝刀
    • 将N20电机的轴插入连轴器
    • 注意:连轴器上的孔要对准电机轴的平面
    • 用内六角螺丝刀和上针螺丝将连轴器固定好
  2. 安装电机:

    • 将电机嵌入3D打印件的缺口
    • 将3D打印件的孔对准底盘两侧的安装孔
    • 轮子可暂不安装
  3. 固定螺丝:

    • 拿出4号包装袋,取出4枚2cm螺丝
    • 拿出6号包装袋,取出4枚螺母
    • 将螺丝穿过对准的安装孔
    • 另一侧用螺母固定
    • 用随包附赠的螺丝刀拧紧

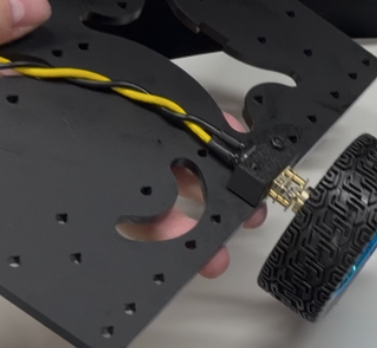

电机安装

另一侧同理安装

2.2. 安装万向轮 × 2

  1. 准备材料:

    • 拿出轮胎和万向轮的袋子,取出两个万向轮
    • 拿出5号袋,取出8个万向轮增高垫
    • 拿出6号袋,取出8个螺母
    • 拿出3号袋,取出8个1.6cm螺丝
  2. 安装步骤:

    • 将万向轮安装在小车同侧
    • 万向轮和底板之间用增高垫垫高
    • 将螺丝反过来固定,避免万向轮和螺丝碰撞
    • 对侧用螺母固定

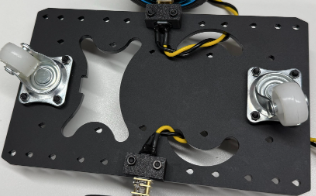

万向轮安装

⚠️ 重要提示:注意固定万向轮的螺丝方向

螺丝方向示意

2.3. 安装轮胎 × 2

  1. 准备材料:

    • 拿出轮胎和万向轮的袋子,取出两个轮胎
    • 拿出5号袋,取出里面的两枚M4螺丝
  2. 安装步骤:

    • 将连轴器的六角形插入轮胎的内六角缺口
    • 用M4的螺栓从对侧固定

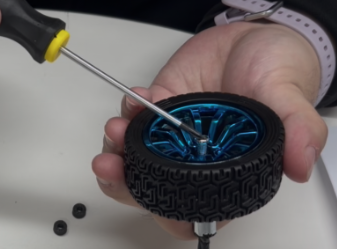

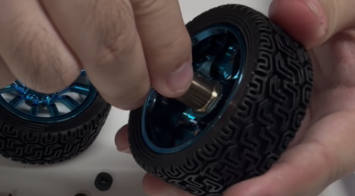

轮胎安装1 轮胎安装2


✅ 安装好轮胎后,整个底盘部分安装完成

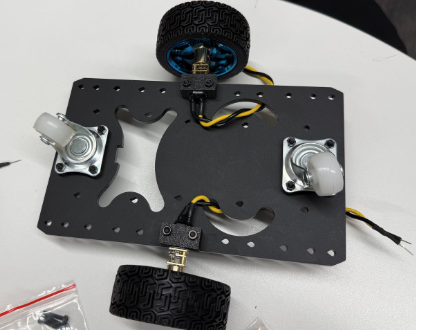

底盘完成


3. 控制部分安装

控制部分安装步骤

3.1. 安装主控板

  1. 准备主控:

    • 取出装着荔枝派的小盒
    • 取出面包板,放到没有万向轮的那一侧
  2. 插入主控:

    • 将荔枝派插在面包板上,注意针脚对齐
    • 建议:Type-C口朝外
    • 新面包板较紧,对准后用双手挤压插入

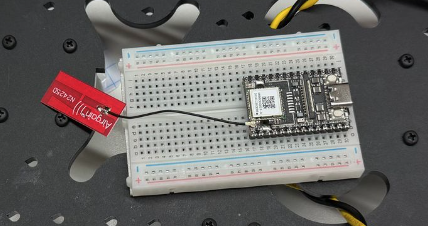

主控板安装

3.2. 安装底盘控制板

  1. 取出控制板:
    • 拿出底盘控制板小袋
    • 打开拿出里面焊好的红色小控制板DRV8833
    • ⚠️ 注意:黑色DRV8833的针脚与红色款不同(线路图见本章末尾)

控制板示意

  1. 插入控制板:
    • 将其插到面包板上
    • 同样面包板较紧,对准后用双手挤压插入

控制板安装

3.3. 接线步骤

📌 准备线材: 拿出一捆面包板线,将扎带打开

🔌 连接左侧引脚:

  • AIN1AIN2 连接到主控的PWM引脚

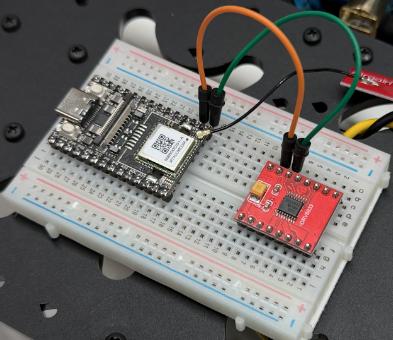

  • 左侧连接
  • 连接 STBY5V

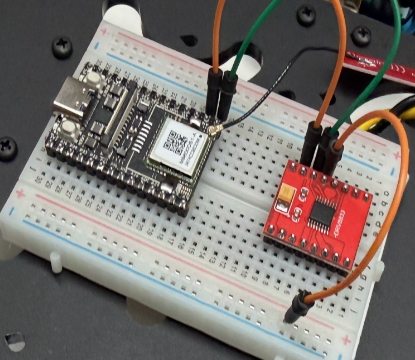

  • STBY连接
  • 连接 BN1BN2 到主控的PWM引脚

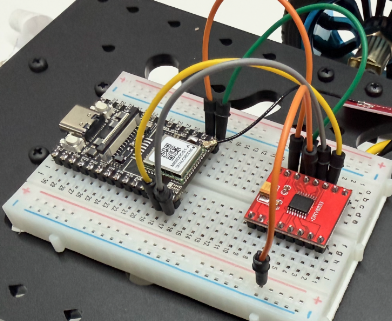

  • BN连接
  • NC置空GND接地

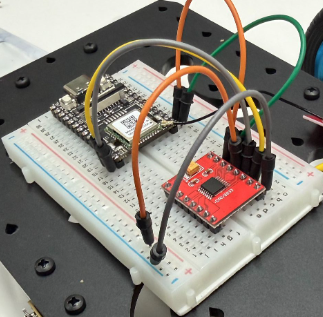

  • GND连接

✅ DRV8833左侧连接完成

🔌 连接右侧引脚:

  • VM 连接电源正极

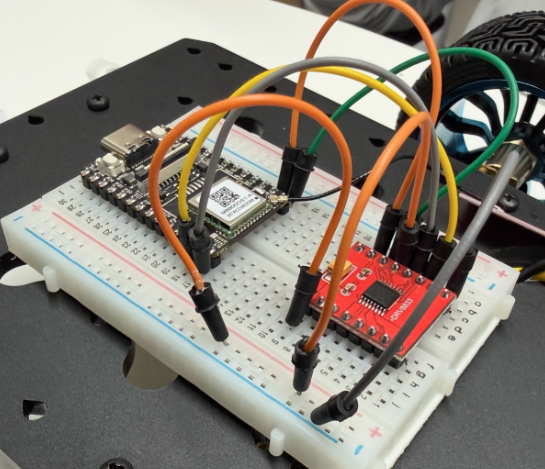

  • VM连接
  • NC置空,两个 GND 引脚接地

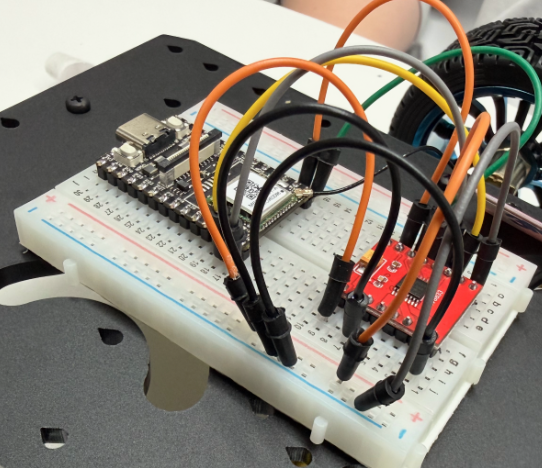

  • GND连接2

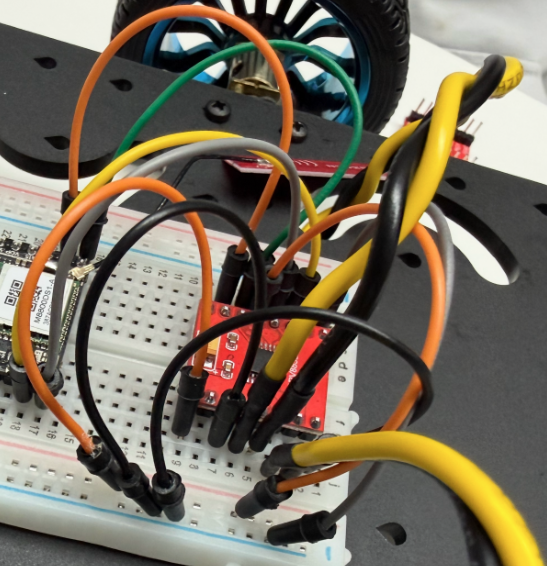

🔌 连接电机: 将电机连接上 AO1AO2BO1BO2 电机连接

⚠️ 注意事项:

  • 注意主控和底盘控制板共地
  • 避免天线短接引脚
  • 连接完成

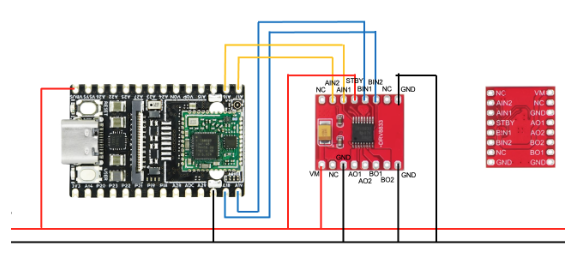

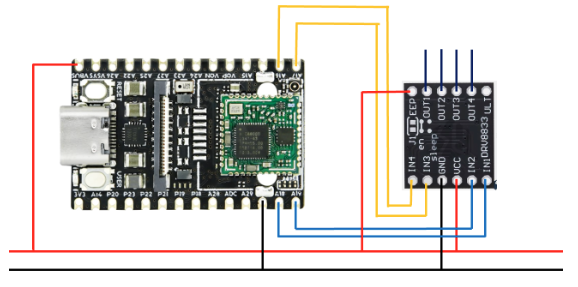

🖥️ 黑色板接线参考: 对于黑色板的DRV8833,可参考如下线路图进行接线 黑色板线路图

3.4. 安装12V→5V降压模块

  1. 准备材料:

    • 拿出2号袋中的4根电线
    • 配置:一对两边植锡 + 一对一边植锡一边针脚
    • 拿出蓝色的降压模块
  2. 接线步骤:

    • 两边植锡的一对插入降压的输入端子并拧紧
    • 注意正负极!
    • 带针脚的一对,植锡端插入输出端子并拧紧
    • 注意:输出端子背面标有5V
    • 针脚按照正负极插入面包板
    • 将降压输入端另一头插入2分4端子输出端的2个孔里

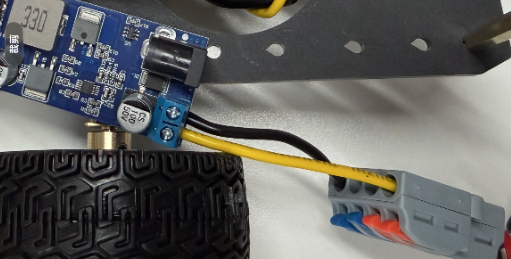

降压模块安装

✅ 底盘的线路连接完毕

3.5. 底盘调试

  1. 连接电源:

    • 将电池附带的裸头线插入分线端子的输入端
    • 为保证电源输出头正常接触,可剥开一段再压紧
    • 注:新版已帮忙接好端子
  2. 通电测试:

    • 确认无接线问题后将电池端子插入
    • 通电后降压模块亮灯
    • 主控板红灯常亮蓝灯闪烁

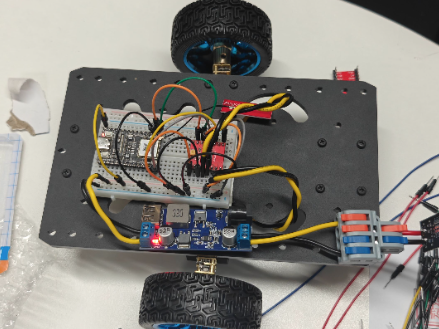

    • 通电测试
  3. 连接控制:

    • 等待1-2分钟
    • 连接 chenlong-robot-数字 的WiFi
    • 在浏览器输入 192.168.4.1
    • 打开遥控器界面

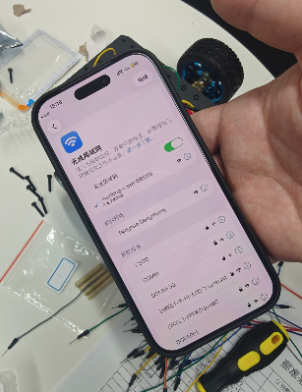

    • 遥控器界面
  4. 测试控制:

    • 按前后左右可控制小车移动
    • 如左右两轮转向不对,断电调整主控板上PWM接口的线序,再上电测试

3.6. 安装上盖

  1. 准备材料:

    • 拿出1号袋的4个铜柱
    • 拿出3号袋的8个螺丝(新版为8号袋)
  2. 安装步骤:

    • 通过螺丝将铜柱固定在底盘

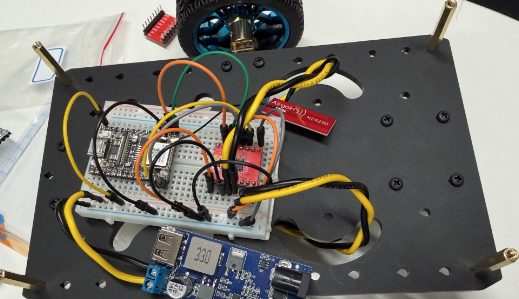

    • 铜柱安装
    • 摆好各种电子元件
    • ⚠️ 避免降压模块底角被螺丝短路
    • 将上盖放在铜柱上
    • 调整线束避免从面包板上脱落
    • 对准铜柱孔眼后,用螺丝拧紧

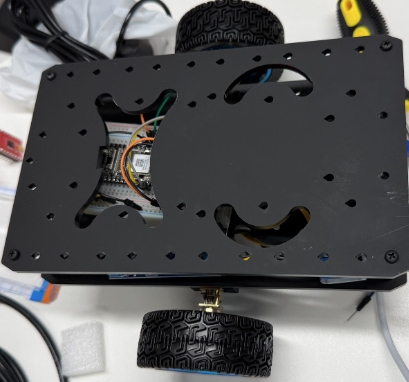

    • 上盖安装

✅ 整个底盘安装完成

3.7. 摄像头安装

  1. 拆卸固定件:

    • 拿出摄像头
    • 用螺丝刀拧开图上轴里的螺丝
    • 将固定销推出

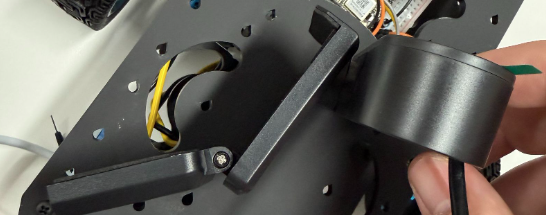

    • 拆卸固定件
  2. 取下下板:

    • 拿下下板
    • 下板示意
  3. 安装摄像头:

    • 将摄像头下面的突起对准上板的凹槽
    • 卡入固定
    • 摄像头安装

🎉 底盘安装完成!

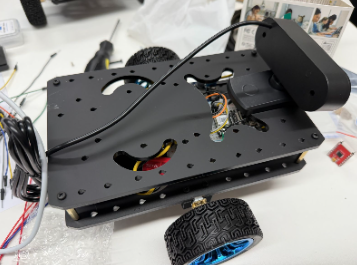

完成示意


📋 后续安装计划

待续内容:

  • 安装机械臂控制板
  • 调试舵机
  • 安装机械臂
  • 整车调试

辰龙AI教育机器人调试指南

1. 镜像烧录

✅ 已完成预烧录,无需操作

2. 源码库下载

代码库位置:https://github.com/chenlongos/AKA-00

3. 代码向机器人迁移

可通过SCP命令传输修改后的代码

bash
scp 本地文件路径 root@目标IP:

4. 项目启动

目前为上电自启,连接WiFi即可获取IP

5. 代码调试和修改

详细调试方法将在后续更新中补充...

📸 整机样式

整机样式
